亚洲一区色图,福利二区,成人国产精品免费网站,国产成人精品午夜免费,国产日韩欧美在线一区二区三区,成人a免费α片在线视频网站,色狠狠一区二区三区香蕉蜜桃

會員登錄
還沒有賬號立即注冊

郵箱登錄

保持登錄

用第三方帳號直接登錄

返回

您可以選擇以下第三方帳號直接登錄工程建設網,一分鐘完成注冊

登錄 | 注冊

我要投稿(工作時間:9:00-17:00)

投稿郵箱:sgqygl@chinacem.com.cn

聯 系 人:靳明偉

聯系電話:010-68576852

在線咨詢: 建設網_我要投稿靳編輯 建設網_我要投稿邵編輯

×
工程建設網
施工企業雜志
施工企業雜志
施工企業雜志
施工企業管理雜志
PPP項目專題

正在建設中……

業務咨詢:(時間:9:00-17:00)

郵箱:manage@chinacem.com.cn

聯系人:張艷芳

聯系電話:010-68066858

在線咨詢: 工程建設網張編輯 工程建設網何編輯 工程建設網魏編輯

×
所在位置:首頁 > 內報內刊 > 正文內報內刊

決勝普西橋

發布日期:2015-07-31來源:水電十一局編輯:宋珍珍

[摘要]

  文圖/吳志晟 陳亞東

  在云南省墨江縣南部的阿墨江邊,有一個叫普西的地方,這里山巒疊嶂,懸崖峭壁,交通極為不便。古時候,當?shù)毓嶙寰用駷榻鉀Q出行問題,在這里建了一座鐵索橋,一度成為阿墨江兩岸居民的交通要道,所以,當?shù)厝私o這座橋起名為普西橋。

  普西橋被當?shù)厝吮茸?ldquo;鵲橋”,雅邑和龍?zhí)兜脑S多年輕人,正是由于這座“鵲橋”的存在而結為連理。每到天氣晴朗季節,清秀的阿墨江就會誘使許多年輕人來到江邊戲水洗浴,秀水兩岸鶯歌傳情,哈尼青年男女互為吸引,鐵索橋為他們鏈接了相互溝通的紐帶,成就了一對對良緣佳姻傳為佳話。

  隨著阿墨江流域的水電開發建設,普西橋被賦予了新的含義,那就是普西橋水電站。隨著開山炮聲的震顫,古老的普西鐵索橋漸漸離開人們的視野,僅剩下大壩左岸邊的一顆古樹、崖壁和古藤,還些許給人留下一點點舊日的記憶。

  時間:2014年12月30日晚上8點整

  地點:云南普西橋水電站1號機組現場

  外部氣溫:15°

  對講機傳來了激動的聲音:

  “已成功啟動按鈕!”

  “機組開始運行!”

  “運行數據正常!”

  “經檢查各項運行數據指標符合設計及規范要求,機組試運行成功。”

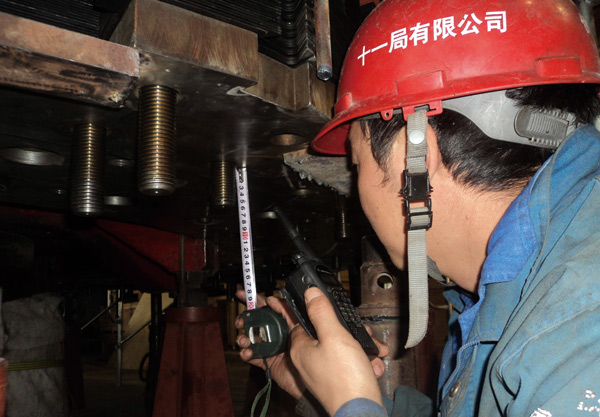

  當安裝分局普西橋項目總工程師肖衛最后宣布這一消息時,參戰員工興奮地高聲歡呼起來普西橋水電站第二臺機組順利投產發電。

  那一刻,所有的參戰員工都露出了笑容,那是大家經歷了三年零九個月的艱苦奮斗與拼搏的勝利笑容?;厥拙o張的施工過程,有那么多的難忘經歷……

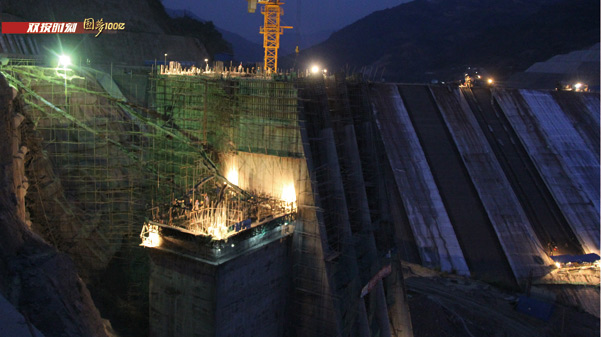

建設中的普西橋
建設中的普西橋

  動哪塌哪,難呵!

  云南山區素有“日無三日晴,路無三里平”的說法,來到普西橋我們才有最深切的體會。

  2012年3月,進場初期,項目第一批施工人員來到投標時標注的生活營區,大家伙都傻了眼,找不到一片平地,新修的進場公路兩邊全是懸崖峭壁,生活營地建設根本無法進行。最終在離工區10公里處找到一片較為平緩的地方,開始了營地建設。

  5月4日,普西橋引水發電系統正式開工。然而,由于種種原因,工程施工一度受阻。前期工程需提供的工作面遲遲不能移交,廠房EL626施工便道拖延近3個月未能打通,項目部領導一籌莫展。資金問題開始顯現困境。

  2012年是普西橋工程施工最為艱難的一年,由于業主資金鏈斷裂,工程所需預付款項不能及時到位;臨近春節,農民工向項目部討要工資;加上當?shù)卮迕褚驗橐泼裾嫉刭M用沒有補償?shù)轿?,當?shù)卮迕耦l頻堵路阻工。

  從2012年1月份開始,當?shù)卮迕襁B續堵路4次,春節期間,農民工討要工資及村民堵路阻工,給項目部造成巨大經濟損失。

  2012年7月是當?shù)卮迕穸侣纷顬閲乐氐囊欢螘r間,一條進場公路有3-4處被堵的路障,項目部生產生活一度受到極大的威脅,加上道路塌方得不到及時疏通,職工們的生活用品需要專門派人人抬肩扛才能進入,整個電站工區,一片死寂。

  2012年的雨水也來的特別早,春節剛過,普西橋工地已是陰雨連連,邊坡塌方,山體滑坡現象日漸增多;待進入3月,連續的降雨使工程施工舉步維艱。

  根據水文地質資料,普西橋工地極易發生山體滑坡和泥石流等地質災害,在施工過程中,地質塌方成了制約施工正常進展的重要因素。據不完全統計,2012年,普西橋電站施工區域發生的山體滑坡和塌方事件近百起,廠房工區、進水口工區,以及施工區道路邊坡塌方更有數十次之多。特別是泄洪沖沙洞和進水口邊坡發生的大面積塌方,給工程施工帶來了極大的困難和挑戰。承擔普西橋工程設計任務的昆明設計院設計代表地質專家袁月明面對塌方不止的普西橋工地無奈而風趣地說:“云南這個地方平時還可以,但一干工程,動哪塌哪。”

  2012年3月21日,泄洪洞大體積塌方使洞挖施工陷于停滯,電站進水口邊坡連續三次大面積塌方使項目部一時陷入困境。

  集團公司地質災害檢查組更是親身經歷。2012年7月,當檢查組來到普西橋時,正趕上進場道路發生大面積塌方,一連四個多小時的搶修,檢查組的車輛才勉強通過,中午在路上啃方便面,一時讓路邊的小賣部短貨。隨后,集團公司將普西橋項目列為山體滑坡、泥石流和地質災害的易發多發項目進行重點監控。

  項目經理曹天興曾感慨地說,參加工作十多年,這是我遇見的最難干的一個工地。

專注
專注

  “不做孬熊”,拼了!

  在工程一度陷入困境,資金狀況依然捉襟見肘時,所有關注普西橋工程建設的人們心中都打了個大大的問號:工程還能干下去嗎?

  掙扎,困惑!沒有人能給答案。職工的士氣也低到了低谷。

  干!只有干下去,突破原有的思想怪圈,普西橋水電站才能扭轉被動局面;只有干,并且是加速快干,才能使施工進入良性循環。

  五分局分局長馬月俊在普西橋機關工作會議上向大家交底:按照計劃安排,各個環節都不能出問題,這樣才能達到蓄水發電的目標。我們背水一戰!

  項目部積極與業主和設計單位溝通,調整進水口設計施工方案;在泄洪洞地質塌方段,項目部確定了“強支護,弱進尺”的開挖理念,穩扎穩打,確保了洞挖施工的進展安全。業主方面盡最大努力保證資金支持。雙方合力,誓保2014年蓄水發電目標。

  九月,初秋的清風讓人感到陣陣涼爽,晨霧細雨漸漸洗去燥熱的心情;普西橋電站迎來了大干的季節。

  公司領導多次召開辦公會,討論、分析、解決普西橋工程各階段施工問題,為項目部施工組織提供強有力的后援和支持。

  滯后近半年的工期,給項目部帶來的是巨大的壓力。幾個不眠之夜,新的趕工計劃莊重出爐,倒排工期,環環緊扣,每個環節都近于理想化的狀態。

  調整隊伍,整合資源;一周內,施工隊伍調整完畢,骨干人員迅速到場,所需資源陸續到位。

  五分局從分局各項目調集的精兵強將充實到普西橋各個崗位,對不能勝任的施工隊伍調整出場,重新引入技術力量雄厚,信譽實力過得硬的施工隊伍。

  31歲的董黨“臨危受命”從新疆車爾臣到云南普西橋,全面兼管起普西橋的工作,從他身上體現出了一個真正“強漢”的能量,在業主面前,拍著胸膛許下諾言:“按期拿下下閘蓄水和發電目標,我們絕不做孬熊!”

  十一局人拼了,云南是老戰場了,不能在這兒摔跟頭,打敗仗。

  與天斗,與地斗,闖過一個又一個難關,一路風雨一路歌,普西橋水電站工程以難以想象的毅力推進著……

  2013年“中秋”和國慶節普西橋職工在繁忙的大干中度過,和往常一樣,飯菜送到工地,大干的火熱加上香噴噴的節日“大餐”,讓大家伙感到今年的國慶過得特別充實。

  2013年10月完成產值首次突破1000萬元。

  老將王雄心,一頭扎在進水口就再也不愿出來,一天到晚緊盯施工進度和資源調配。由于水土不服,王雄心一連拉肚子好幾天,終于忍不住了,到縣城開了藥就回到工地,在一個臨時小診所掛吊瓶還不忘工地的生產。有人對他說,你安排好就行了,我們來做。王雄心說:“不是對你們不放心,董經理說了,我們不能做孬熊!”一句話,感動了周圍的一圈人,一個進口施工突擊小組形成了,張書偉、楊松波、侯紅軍、丁盧清、劉海波、劉志平6位大將迅速到位,調度、技術、安全、質量、測量管理小組全拿,為進水口的洞挖提供了技術和各項服務保證。

  經過86天的艱苦奮戰,2013年11月26日,普西橋水電站引水隧洞全線貫通。12月25日,泄洪沖沙洞提前5天全線貫通。

  許多人不敢相信自己的眼睛,這個老大難項目終于給“啃”掉啦!

  “最強陣容”,沖刺!

  2014年,是普西橋施工最關鍵的一年,干部職工都憋著一股勁。

  3月底,一場“安全質量年活動”暨“大干90天”勞動競賽活動拉開了大幕。4月3日,電站主廠房混凝土結構澆筑實現封頂。

  大干期間,項目部施工進度突飛猛進,工程形象日日更新。參建單位五分局、安裝分局和基礎分局都投入了最強的攻堅陣容,全力以赴,大干進入到白熱化狀態。

  五分局著眼大局,統籌兼顧,以不影響機電安裝和基礎灌漿為前提,積極調整施工步驟,重點加強工序銜接,為協作分局提供方便。分局領導輪流到普西橋工作,為項目部提供了強有力的組織和領導保證。

  安裝分局調集骨干力量充實普西橋項目,項目經理孫毅廢寢忘食,生產經理張孟超一天到晚爬上爬下,一身油、一身土;項目總工肖衛帶領工程技術人員積極與業主、設計單位溝通,及時解決技術難題。

  基礎分局黨委書記張振平現場督戰,克服困難,調集骨干,迅速完成150多人和數十套灌漿設備的進點,24小時連續作業。項目經理武峰經常在工地一盯就是十幾個小時,消瘦的臉上透著堅毅。

  經過一年的艱苦奮戰,2014年9月16日普西橋水電站順利通過下閘蓄水專家組的驗收,9月20日正午時分,隨著導流洞閘門的徐徐落下,普西橋水電站勝利實現下閘蓄水目標。職工們歡呼雀躍,慶祝這一目標的實現。業主、監理和各參建單位對十一局豎起了大拇指。

  普西橋水電站下閘蓄水目標的勝利實現,無疑在普西橋工程創造了一個奇跡,憑著全體員工的堅守與拼搏,最終讓許多人認為不可能實現的事情,在這里得以實現,在云南水電建設歷程中增添了精彩的一頁。

  決戰20天,勝出!

  土建工程完成以后,施工重點轉移到了機電設備安裝方面。安裝分局認識到工期要求沒有退路,只有咬緊牙關,勇闖這一關。

  項目部適時開展了“大干20天,確保年底雙投目標實現”的勞動競賽。安裝分局分局長閆培杰坐鎮普西橋,要求項目部超前規劃,24小時領導班子帶班,所有問題及時溝通,就地解決,不保留、不拖延,全力沖刺2014年12月31日發電目標。

  項目總工肖衛干起活來沒日沒夜,經常飯都忘了吃,當感到餓的時候已經過了飯點,沒關系,一包方便面解決問題。生產經理張孟超幾乎承包了夜間的帶班任務,為雙投發電目標,他近半個月沒見到紅紅的日頭,但他沒有怨言,見人樂呵呵的,一到工地,全身心投入。

  對于發電機班長吳德嶺來說,已經說不清自己安裝機組的數量了,但是普西橋水電站的機組安裝在工期、難度上頭一回見到。商務經理吳細梅與吳德嶺是項目上的模范夫妻,他們六歲的女兒正上幼兒園,每次和女兒視頻,她都告訴孩子:“等媽媽工作完了,回家好好陪你,在家聽話。”

  ……

  在全體職工的共同努力下,隨著雙投時間的慢慢臨近,奇跡也一個又一個地實現著。

  2014年12月18日,首臺機組完成72小時試運行,成功并網發電。第二臺機組于2014年12月30日完成安裝任務。

  2014年12月31日,國電云南忠普公司向水電十一局發出喜報,慶賀云南普西橋水電站勝利實現兩機雙投發電目標。

  跟著雙投目標的喜訊一起傳到后方的,還有我們的職工梁宗高和羅美格,這對參與工程建設的年輕人在普西橋工地收獲了愛情。2014年國慶,他們將婚禮辦在了普西橋工地,續接著普西橋的良緣佳話……

【相關閱讀】
中國施工企業管理協會


工程建設網首頁 | 關于我們 | 聯系我們 | 管理案例 | 會議活動 | 施工企業管理雜志 | 我要投稿

版權所有:北京華信捷投資咨詢有限責任公司《施工企業管理》雜志社

地址:北京市豐臺區南四環西路186號漢威國際廣場二區9號樓5M層西區郵編:100070電話:010-68520349傳真:010-68570772E-mail:sgqygl@chinacem.com.cn

京公網安備 11010202007072號京公網安備 11010202007072號 京ICP備09092133號-1  Copyright ?2000-2015 工程建設網 保留所有權利

返回頂部 返回建設網首頁 投稿 用戶反饋
